近日,随着中油广西石化检验项目常减压装置中的常压塔、一二级电脱盐罐检验的全面展开,标志着广西特检院服务中油广西石化检验项目进入了收尾攻坚、最后冲刺阶段。
(常减压装置检验项目)
常减压装置是整个检验项目中规模最大、设备数量最多的检验项目,包含112台压力容器,以及主要输送高压瓦斯、闪底油、常底油、减底油、减顶气的42条工业压力管道。其中压力容器检验存在较大的检验难度,该装置主要由换热、电脱盐、闪蒸、常压炉、常压塔系统、减压炉、减压塔系统、三注等部分组成;常压塔直径8.6米,高80米,容积3478立方米,由异种钢焊接而成,塔内有很多内构件,作业空间严重受限,难爬难钻、工作量大,如塔内仅有狭窄的通道供上下塔盘检验,共有45层间距短小、高度不一的塔盘,最小塔盘间距仅有600mm;在换热器的检验中,由于交叉作业多、维修场地空间小、管束抽出吊装速度慢、协调难度大,辅助单位清理打磨速度慢直接影响了检验的顺利开展和正常进度;另外,由于电脱盐罐内构件多工艺复杂,工期又紧,辅助单位无法按照预先编制的检验方案做清理打磨准备工作,经过与业主的多次协商与反复讨论,结合实际情况不断更新和完善后才最终落实;大部分储罐罐内都布满了粘性强的油污、油垢和各种粉尘,充斥着有毒有害的气体,检验环境极其恶劣。

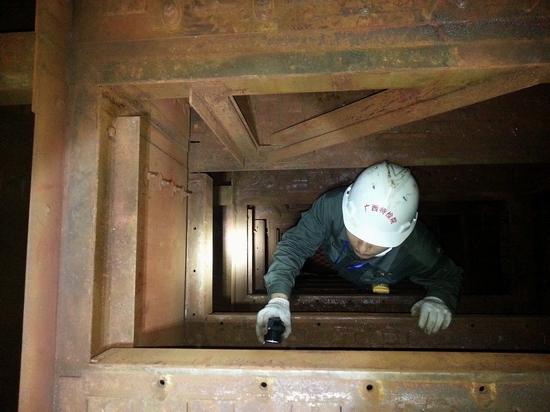

(检验空间通道狭小)

(全体总动员开展检验“攻坚大会战”)
在整个项目进入倒计时的关键时期,面对常减压装置检验中存在的难度大、环境差、工期短、交叉作业多等困难,检验项目指挥部加大三项措施的力度确保“攻坚大会战”任务的全面完成。一是加大沟通协调,立即调配所有已完成检验项目的小组成员和高精尖检测仪器装备形成强大支援力量开展攻坚作战,实现各种资源优化配置、辅助工作优先服务,全力确保常减压装置检验项目的顺利开展;二是加大质量安全监督,坚持实施HSE管理措施不放松,配备安全专员加大监督、监护工作力度,环环相扣、层层监督,确保“攻坚大会战”期间质量安全工作规范到位;三是加大服务力度进行总动员,全体人员发扬“四特”精神,全力以赴攻下检验项目的最后大关。
截止到4月1日,中油广西石化检验项目已完成95%的检验任务,检验压力容器463台、压力管道14095米、出具现场检验意见书76份、出具检验报告200份,总体检验进度比预计完成时间提前了10天,取得了阶段性检验成果。广西特检院将持之以恒严格把关,认真做好收尾阶段的各项冲刺工作,确保中油广西石化检验项目圆满收官。
(通讯员:金奕岑;编辑:谭凯芬;审批:叶海波。)
